噴灌是風景,更是重要的成都綠化養護設施。園區綠化情況是項目品質的重要評價指標,選擇合理的灌溉方式對于綠化養護尤為重要。
除了帶來綠化品質的提升,噴灌系統優美靈動的“拋物線”,也為整潔美麗的園區再添一道別致的風景線。古人詩句里的“晴日暖風生麥氣,綠陰幽草勝花時”,正在綠城服務的園區里一一印證。
綠化噴灌改造溫馨提示
一、依據綠化或景觀給水平面圖,設計支水管鋪設方案;找不到這兩份圖紙的,可根據項目現有的取水點進行規劃;
二、測量項目的實際水壓(一般情況下,綠化供水水壓在0.3Mpa即3公斤左右),依據主供水管水壓、支水管鋪設長度及規格等因素,合理設置各支管和噴頭數量及位置;水壓不足時,可在供水管處增設變頻增壓泵;

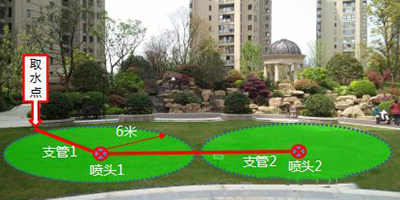

支水管和噴頭規劃設計示意圖
三、改造時可提前設計水肥一體化,即在進水口部位設置肥料及農藥注入設施,同時應加裝過濾裝置;

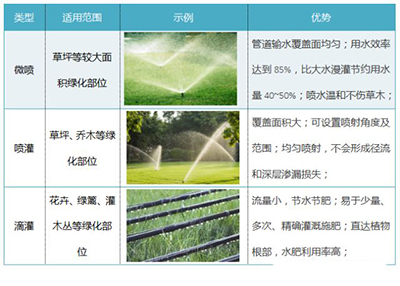

四、不同綠化部位可靈活選取噴頭類型;
五、采用地埋式方式的,宜采用地埋式自動升降型噴頭,相應的開關等控制設施也應采取隱藏式設計,不影響綠化整體美觀,安全隱患也較小;
地埋式自動升降型噴頭示意圖
六、為防凍裂及不影響植被生長,管道埋深應在30cm左右(北方地區可加大埋管深度或采取地面可移動式設備);
七、挖管道埋溝時,棄土須分層放置,埋管時須按與開挖時相反的順序分層回填,以保證沿管線種植層內的土壤與原有土壤一致,利于植物生長;

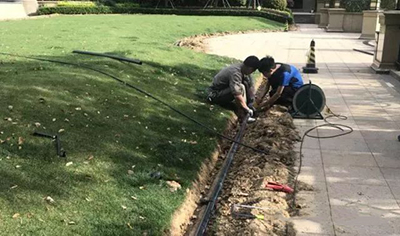

噴管水管鋪設示意圖
八、分區域設置出水口,秋冬季節前放空管道內的積水,防止嚴寒季節管道凍裂;
九、為便于臨時取水,或對噴灌不易覆蓋的邊角地段進行人工灌溉,成都綠化養護在主管道上一般需安裝一定數量的快速取水閥。
